Dồn lực cho đường dây 500kV Lào Cai - Vĩnh Yên trước mùa mưa bão

Yên Bái - Các nhà thầu đang tranh thủ những ngày tạnh ráo, ngày đêm thi công đổ móng, lắp đặt cột thép cho Đường dây 500kV Lào Cai - Vĩnh Yên.

Dồn lực cho đường dây 500kV Lào Cai - Vĩnh Yên trước mùa mưa bão
Đường dây 500kV Lào Cai - Vĩnh Yên, đoạn qua địa phận tỉnh Yên Bái đang được các nhà thầu khẩn trương thực hiện. Ảnh: Văn Đức.

Những ngày cuối tháng 5, có mặt tại xã Vĩnh Kiên, huyện Yên Bình, tỉnh Yên Bái, phóng viên Báo Lao Động ghi nhận không khí sôi động trên công trường thi công Đường dây 500kV Lào Cai - Vĩnh Yên tại vị trí móng cột VT260.

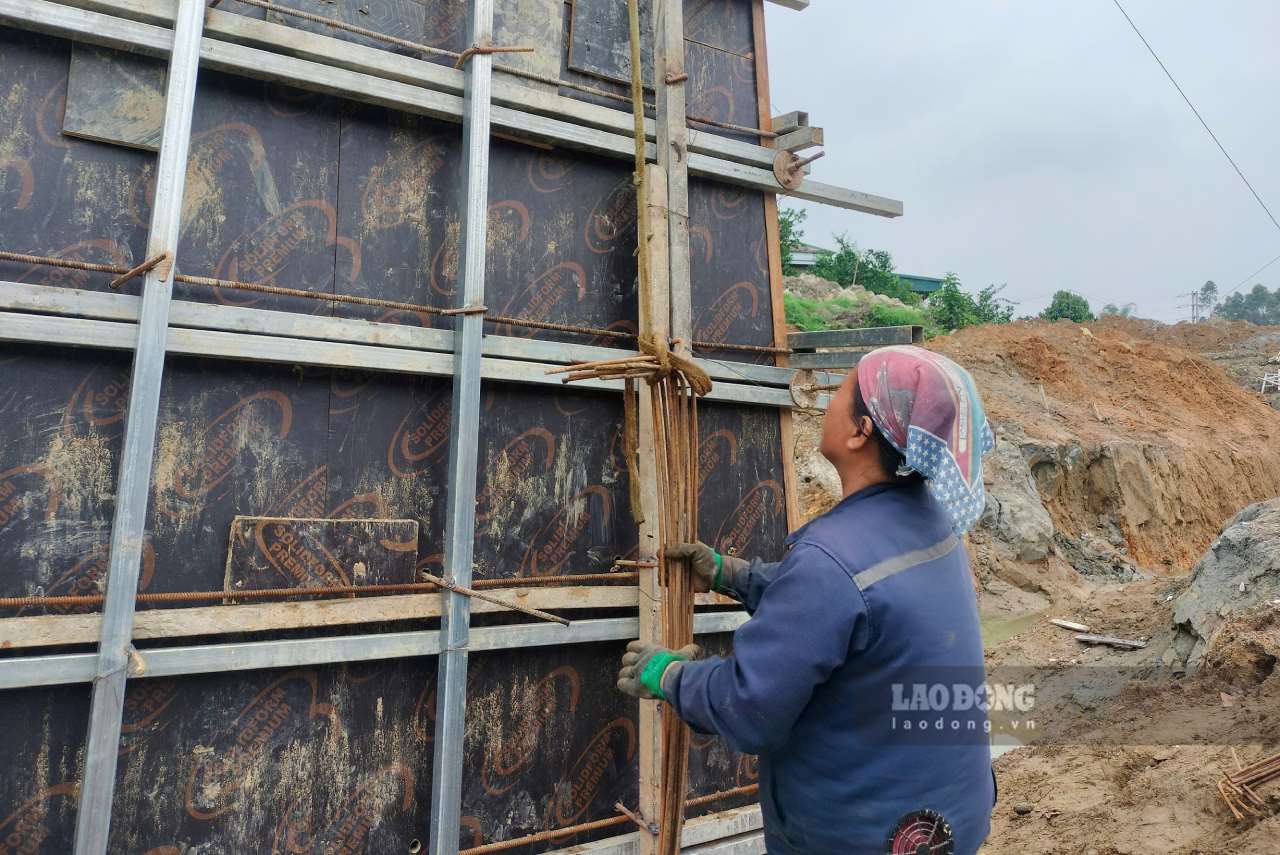

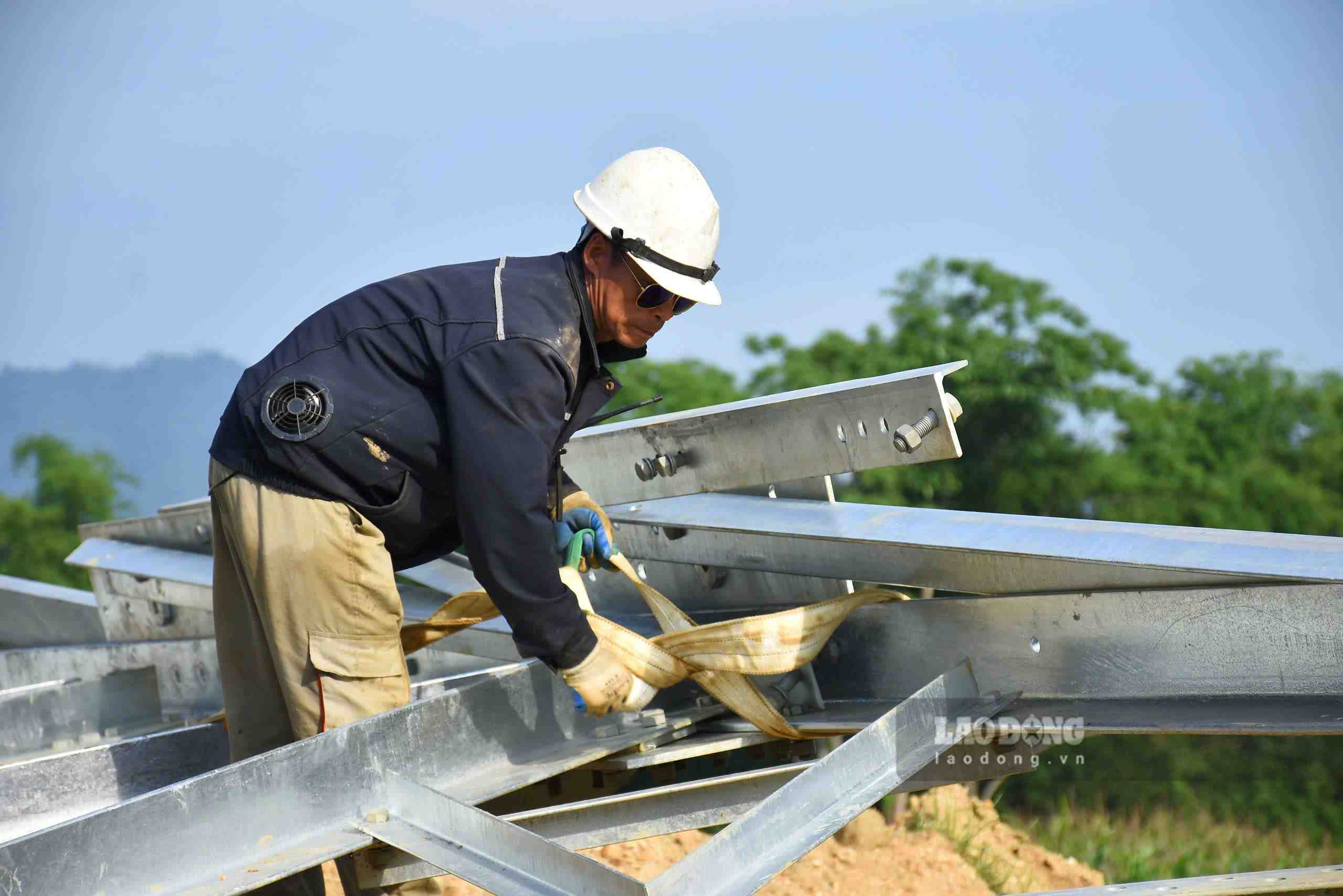

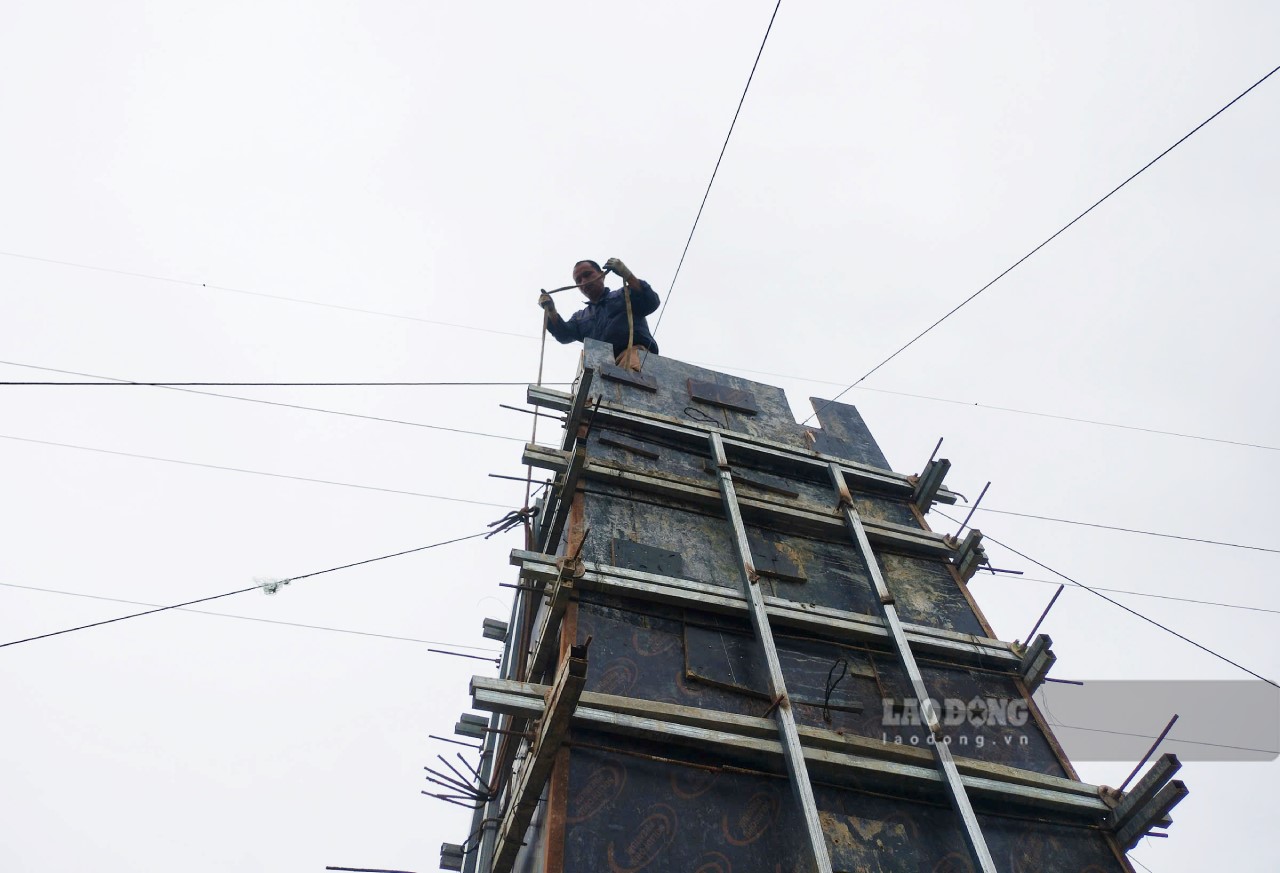

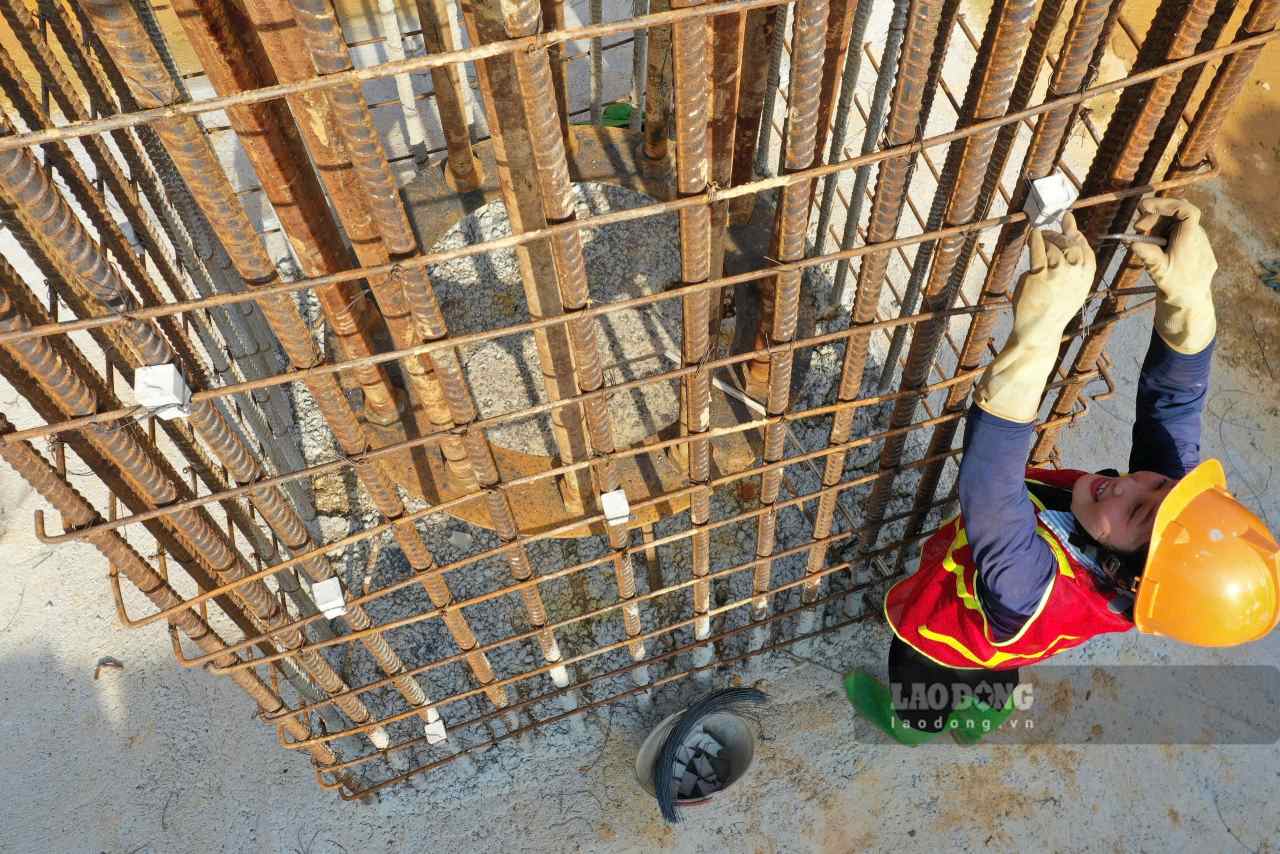

Tại đây, các công nhân tất bật với những khâu cuối cùng để đổ bê tông hố, móng cột, người cắt thép, người ép khung, lắp ráp. Máy xúc được huy động đào hố móng, cần cẩu trực chờ sẵn sàng vận chuyển vật liệu lắp ráp, đổ bê tông...

Trao đổi với Lao Động, anh Nguyễn Đức Vương - Cán bộ kỹ thuật Công ty Cổ phần 1 Hà Nội cho biết, những ngày qua thời tiết tại Yên Bái mưa nhiều khiến việc triển khai thi công gặp nhiều khó khăn.

Tranh thủ những ngày tạnh ráo, đơn vị đang huy động tối đa nhân lực, máy móc để tranh thủ ngày đêm thi công, hoàn thành đổ móng cột VT260 này.

Công nhân khẩn trương
Công nhân khẩn trương hoàn thiện những phần việc cuối chuẩn bị cho việc đổ bê tông hố cột VT260. Ảnh: Văn Đức.

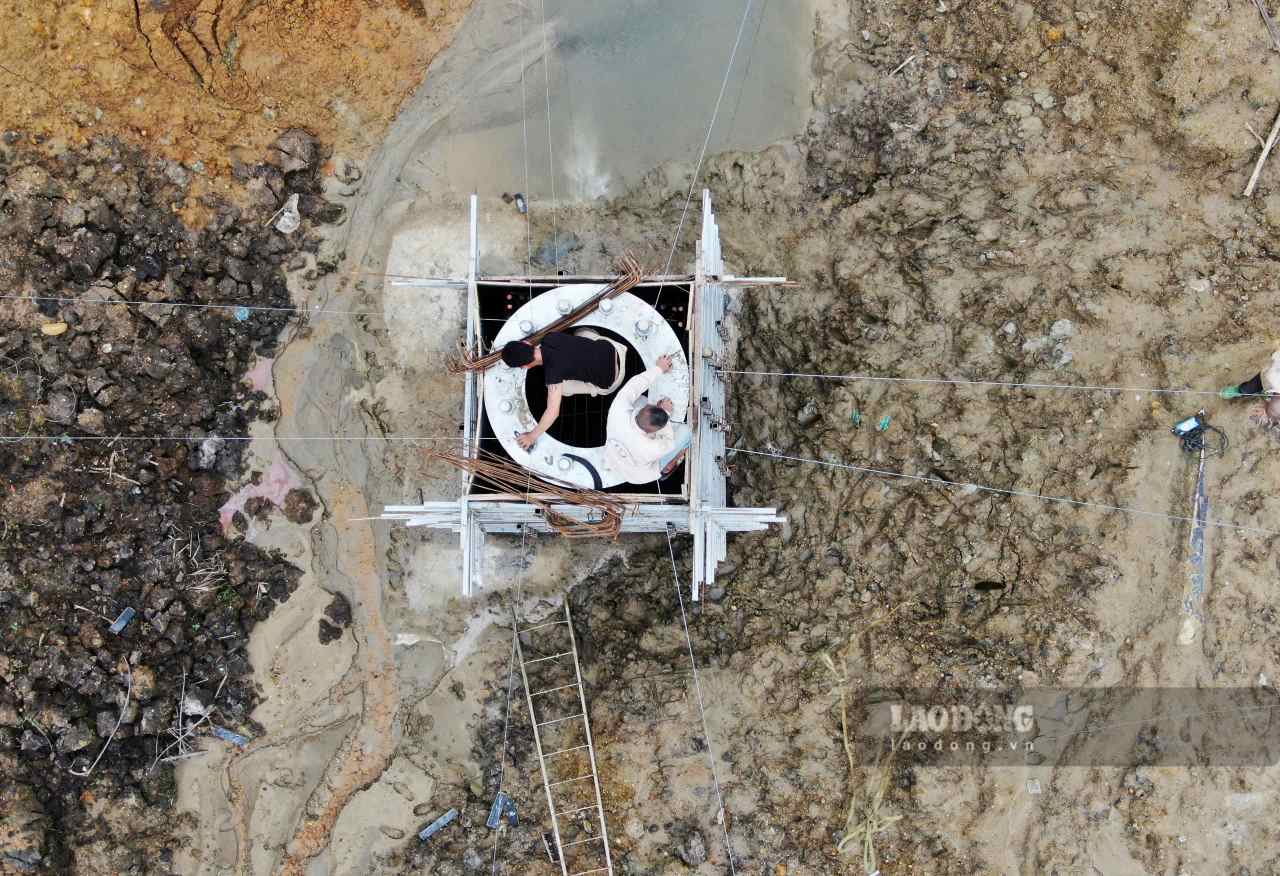

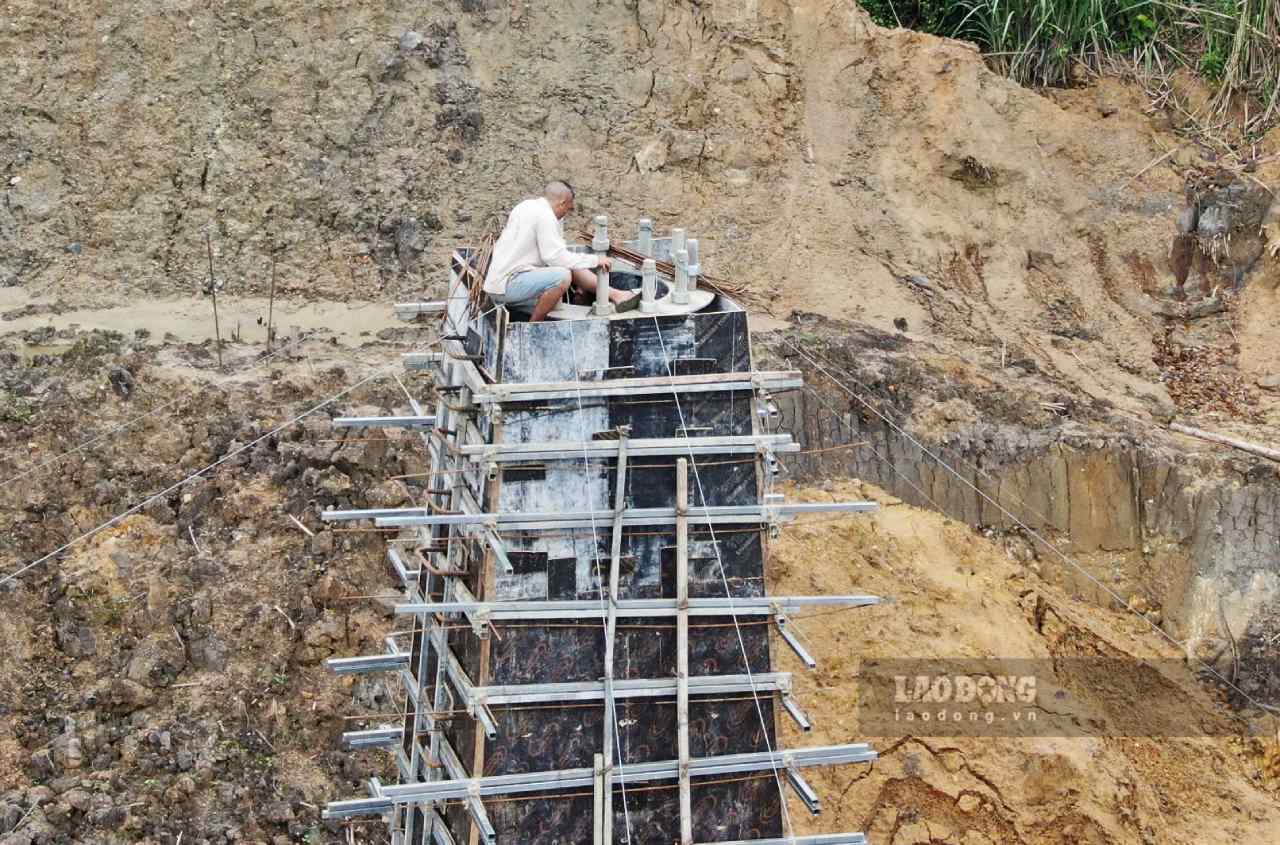

Theo anh Vương, móng cột VT260 nằm giáp với sông Chảy, gần thủy điện Thác Bà, chủ yếu là bùn lầy và đất tạm. Do đó, việc thi công cần triển khai một cách chi tiết, tỉ mỉ từ hố móng. Đồng thời, phải làm đồng bộ, nhanh chóng do khi mưa xuống đất lầy lội rất khó triển khai.

Ông Nguyễn Văn Chiến - Chủ tịch UBND xã Vĩnh Kiên, huyện Yên Bình cho biết, Đường dây 500kV Lào Cai - Vĩnh Yên qua xã 13 móng cột từ VT248 đến VT260. Đến thời điểm hiện tại, địa phương đã bàn giao đầy đủ mặt bằng vị trí móng cột cho nhà thầu.

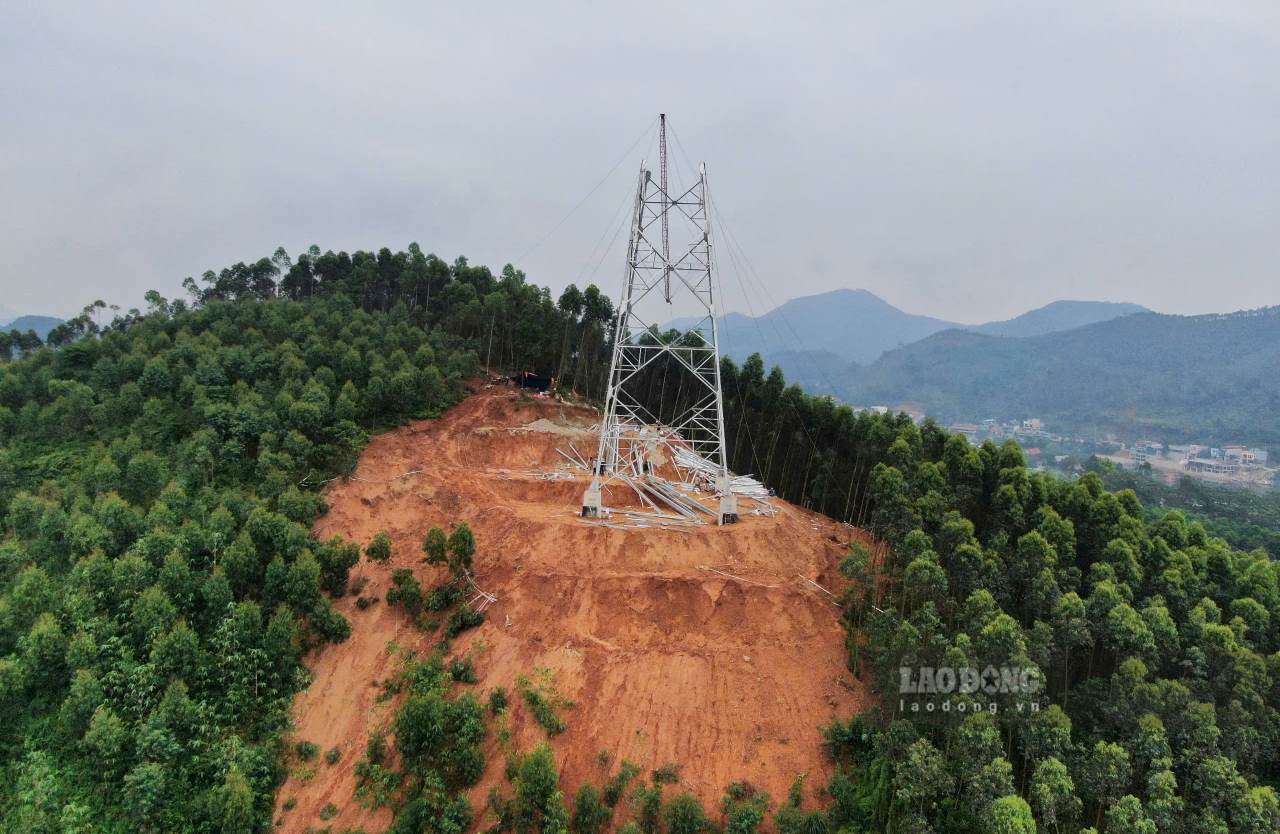

Cách đó không xa, trên một ngọn đồi cao, tại vị trí móng cột VT258, các công nhân đang hối hả lắp ráp những mố cột cuối cùng để dựng cột.

Vị trí cột VT258 chuẩn bị hoàn thiện việc dựng cột. Ảnh: Văn Đức.
Vị trí cột VT258 chuẩn bị hoàn thiện việc dựng cột. Ảnh: Văn Đức.

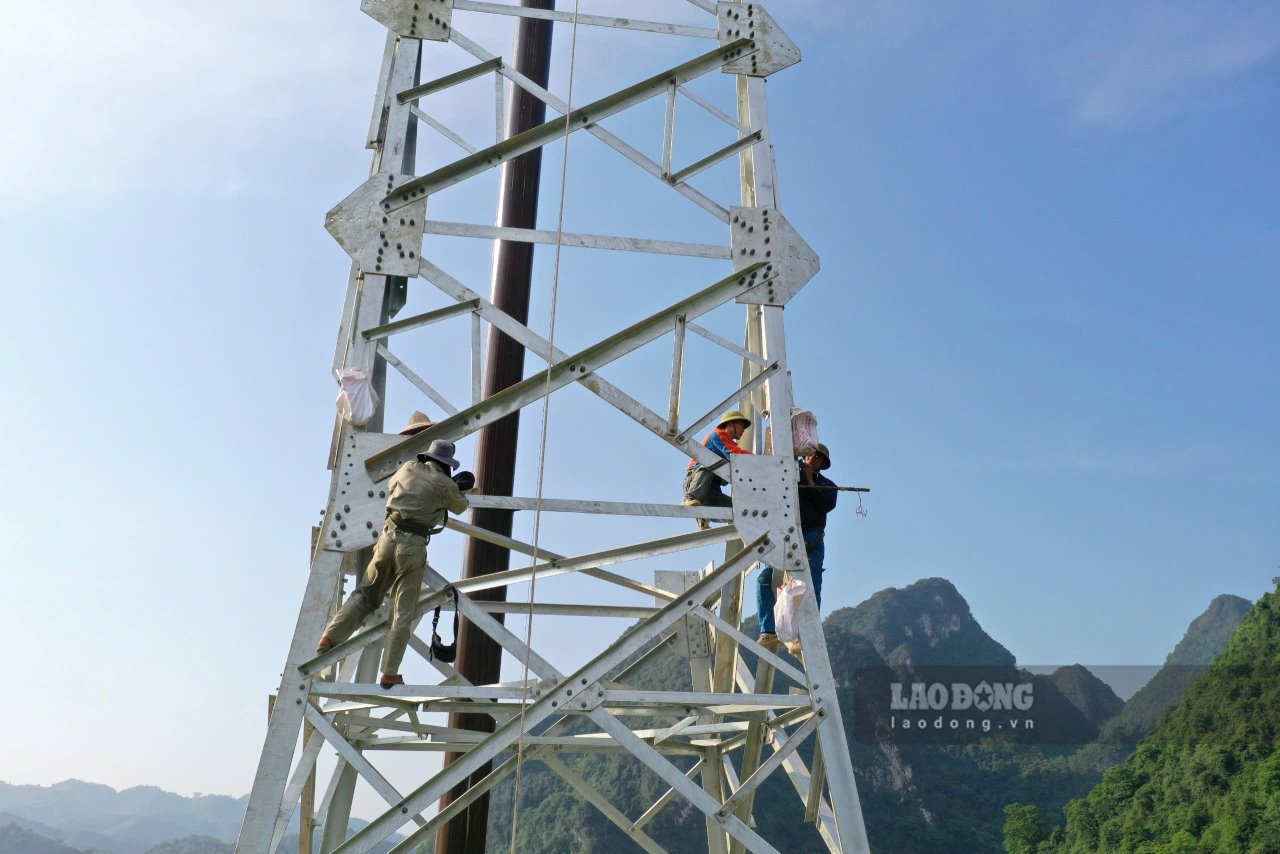

Thấy chúng tôi, anh Vi Văn Giang (ở huyện Quỳnh Lưu, tỉnh Nghệ An) - công nhân đội thi công của Công ty Sông Đà 11 vừa làm, vừa vui vẻ chia sẻ, mấy ngày qua mưa nhiều quá, nay tranh thủ tạnh ráo, anh em tập trung nhân lực, máy móc lắp ráp để dựng cho xong cột VT258.

Trong khi đó, ông Tạ Hữu Tình - Tổ trưởng Tổ chuyên trách giúp việc GPMB Đường dây 500kV huyện Yên Bình cho biết, Dự án Đường dây 500kV Lào Cai - Vĩnh Yên, đoạn qua địa phận huyện có chiều dài hơn 50km, với 91 vị trí cột. Toàn huyện có 1.191 hộ bị ảnh hưởng, trong đó có 38 hộ phải di dời chỗ ở.

Đến hiện tại, mặt bằng 91/91 vị trí cột đã được bàn giao cho nhà thầu thi công. Hiện, địa phương đang đẩy nhanh tiến độ giải phóng mặt bằng hành lang an toàn lưới điện và hoàn thiện một số nội dung liên quan đến quy hoạch các khu tái định cư để thực hiện dự án.

Ngoài ra, hoạch toán, chi trả kinh phí cho các hộ dân để bàn giao mặt bằng, tạo điều kiện thuận lợi để dự án xong trước tháng 9.

Các nhà thầu tranh thủ thời tiết nắng ráo đẩy nhanh tiến độ Dự án Đường dây 500kV Lào Cai - Vĩnh Yên. Ảnh: Văn Đức.
Các nhà thầu tranh thủ thời tiết nắng ráo đẩy nhanh tiến độ Dự án Đường dây 500kV Lào Cai - Vĩnh Yên. Ảnh: Văn Đức.

Ông Đỗ Quang Khải, Phó Giám đốc Ban Quản lý dự án Điện 1, kiêm Giám đốc Ban điều hành Dự án đường dây 500kV Lào Cai - Vĩnh Yên cho biết, hiện các nhà thầu chủ động giải pháp để thi công đảm bảo tiến độ đề ra. Tại các vị trí móng cột trên đồi cao, có nguy cơ sạt lở, đơn vị chỉ đạo nhà thầu xây dựng phương án an toàn cho mùa mưa lũ.

“Chúng tôi đang đốc thúc nhà thầu cố gắng hoàn tất toàn bộ phần bê tông móng chờ trên toàn tuyến trong đầu tháng 6 để chuyển sang giai đoạn dựng cột và kéo dây. Hiện 25 vị trí đã hoàn thành dựng cột, 36 vị trí đang thi công; các nhà thầu cũng đang đẩy nhanh việc vận chuyển cột lên các vị trí móng để sẵn sàng lắp dựng ngay khi điều kiện cho phép", ông Đỗ Quang Khải cho biết thêm.

https://laodong.vn/xa-hoi/don-luc-cho-duong-day-500kv-lao-cai-vinh-yen-truoc-mua-mua-bao-1514238.ldo

Văn Đức (báo lao động)
